รายการตรวจสอบนำร่องฉลากชั้นวางอิเล็กทรอนิกส์: 12 KPI ก่อนเปิดตัวเชน-ในวงกว้าง

Jul 13, 2026

Leave a message

โปรแกรมนำร่องฉลากชั้นวางอิเล็กทรอนิกส์ควรพิสูจน์ว่าระบบปฏิบัติการที่สมบูรณ์ใช้งานได้ในร้านค้าจริง ฉลากที่ได้รับการอัปเดตราคาที่ประสบความสำเร็จในระหว่างการสาธิตผู้ขายยังไม่ได้ตรวจสอบความถูกต้องของข้อมูลผลิตภัณฑ์ การรวมระบบ ความครอบคลุมของระบบไร้สาย การติดตั้งบนชั้นวาง ขั้นตอนการทำงานของพนักงาน การจัดการข้อยกเว้น หรือผลกระทบทางการเงิน

Retail operations and IT teams validating electronic shelf labels during a supermarket pilot

โครงการนำร่องที่มีประโยชน์จึงเริ่มต้นด้วยการตัดสินใจทางธุรกิจ: สามารถเสนอได้หรือไม่โซลูชันฉลากชั้นวางอิเล็กทรอนิกส์ส่งมอบข้อมูลชั้นวางที่ถูกต้อง กู้คืนจากความล้มเหลวตามปกติ ลดการปฏิบัติงานสุทธิ และปรับขนาดโดยไม่ก่อให้เกิดความเสี่ยงที่ยอมรับไม่ได้

คำตอบด่วน:กำหนดการตัดสินใจในการเปิดตัวก่อนการติดตั้ง รวบรวมพื้นฐานสำหรับกระบวนการ-ฉลากกระดาษปัจจุบัน ทดสอบสภาพร้านค้าของตัวแทน วัด 12 KPI ด้านล่าง เรียกใช้สถานการณ์ความล้มเหลวที่มีการควบคุม และใช้กฎการไป แก้ไข หรือหยุดที่กำหนดไว้ล่วงหน้า เกณฑ์ในคู่มือนี้เป็นตัวอย่างที่ชัดเจน ไม่ใช่มาตรฐานอุตสาหกรรมสากล



วิธีใช้รายการตรวจสอบนำร่องฉลากชั้นวางอิเล็กทรอนิกส์นี้

รายการตรวจสอบนี้ออกแบบมาสำหรับทีมปฏิบัติการค้าปลีก ไอที การจัดวางสินค้า การเงิน การจัดการร้านค้า และทีมจัดซื้อ โดยครอบคลุมเส้นทางทั้งหมดตั้งแต่ระบบการกำหนดราคาต้นทางไปจนถึงชั้นวางจริง และแยกประสิทธิภาพทางเทคนิคออกจากมูลค่าการปฏิบัติงาน

แทนที่เกณฑ์ที่แสดงทั้งหมดด้วยค่าที่ผู้ค้าปลีกอนุมัติ เกณฑ์สุดท้ายควรสะท้อนถึงกฎการกำหนดราคาที่เกี่ยวข้อง ข้อตกลงระดับบริการภายใน- ประสิทธิภาพที่ผ่านมา ความเสี่ยงทางธุรกิจ รูปแบบร้านค้า ความถี่ในการส่งเสริมการขาย และข้อผูกพันตามสัญญาของซัพพลายเออร์

ก่อนเริ่มโครงการนำร่อง ให้ตกลงกันในสี่ข้อ:

  • การตัดสินใจที่นักบินต้องสนับสนุน
  • หลักฐานที่จำเป็นในการตัดสินใจนั้น
  • ผู้รับผิดชอบ KPI แต่ละรายการ
  • เงื่อนไขที่ขัดขวางการเปิดตัวโดยอัตโนมัติ



ดัชนีชี้วัด KPI นำร่องฉลากชั้นวางอิเล็กทรอนิกส์

คุณสามารถคัดลอกดัชนีชี้วัดต่อไปนี้ลงในสมุดงานของโครงการได้ เกณฑ์ตัวอย่างมีเจตนาอนุรักษ์นิยม และควรปรับเปลี่ยนแทนที่จะนำมาใช้โดยอัตโนมัติ

ตัวชี้วัด สูตรหรือวิธีการรายงาน แหล่งข้อมูลหลัก เกณฑ์การยอมรับตัวอย่าง ตัวอย่างน้ำหนัก
1. อัตราความถูกต้องของราคา จอแสดงผลที่ตรวจสอบแล้วที่ถูกต้อง KW จอแสดงผลที่ตรวจสอบแล้วทั้งหมด × 100% ไฟล์ราคา POS หรือ ERP, บันทึกการตรวจสอบ ESL, กำหนดการส่งเสริมการขาย ไม่มีราคาที่ไม่ตรงกันที่สำคัญที่ยังไม่ได้รับการแก้ไข เป้าหมายเชิงปริมาณได้รับการอนุมัติก่อนการทดสอบ 20%
2. อันดับแรก-พยายามอัปเดตอัตราความสำเร็จ ป้ายกำกับอัปเดตอย่างถูกต้องในการส่งครั้งแรก ۞ พยายามอัปเดต × 100% บันทึกเหตุการณ์แพลตฟอร์ม ESL ตัวอย่าง: อย่างน้อย 99.5% โดยไม่มีแผนกใดอยู่ต่ำกว่าระดับที่ได้รับอนุมัติ 8%
3. สิ้นสุด-ถึง-สิ้นสุดเวลาการอัปเดตที่เสร็จสิ้น รายงานค่ามัธยฐานและ P95 จากแหล่งที่มา-การเผยแพร่ของระบบไปยังการแสดงชั้นวางที่ได้รับการยืนยัน การประทับเวลา POS หรือ ERP, บันทึกมิดเดิลแวร์, บันทึกการยืนยัน ESL P95 เป็นไปตาม-รายการเดียวและชุด- SLA ที่ตกลงกันไว้ 7%
4. ล้มเหลว-เวลาในการตรวจจับการอัปเดต การประทับเวลาการแจ้งเตือนลบการประทับเวลาความล้มเหลวจริง ค่ามัธยฐานของรายงานและ P95 บันทึกการตรวจสอบเกตเวย์ เครือข่าย และ ESL ตัวอย่าง: การตรวจจับ P95 ภายใน 5 นาทีสำหรับความล้มเหลวที่ได้รับการตรวจสอบ 7%
5. เวลาการแก้ไขข้อยกเว้น ตรวจสอบการประทับเวลาปิดลบการประทับเวลาเปิดเหตุการณ์ รายงานตามประเภทเหตุการณ์ ฝ่ายช่วยเหลือ บันทึกร้านค้า แพลตฟอร์ม ESL ตัวอย่าง: ค่ามัธยฐานของร้านค้า-เหตุการณ์ที่แก้ไขได้ปิดภายใน 15 นาที 6%
6. ประหยัดแรงงานสุทธิ เอกสารพื้นฐาน-ชั่วโมงป้ายกำกับลบชั่วโมงการทำงาน ข้อยกเว้น และการบำรุงรักษาของ ESL การศึกษาเวลา ตารางแรงงาน บันทึกปัญหา ประหยัดสุทธิในเชิงบวกและไม่มีปริมาณงานที่ไม่ได้วางแผนไว้ 10%
7. อัตราความสำเร็จของธุรกรรมการรวมระบบ ธุรกรรมที่ถูกต้องเสร็จสมบูรณ์โดยไม่มีการแก้ไขด้วยตนเอง ÷ ธุรกรรมที่ถูกต้องที่ส่ง × 100% บันทึก API, มิดเดิลแวร์, POS, ERP และ ESL ตัวอย่าง: อย่างน้อย 99.9% โดยที่ข้อมูลสูญหายเป็นศูนย์ 12%
8. ผลิตภัณฑ์-ถึง-ความแม่นยำในการผูกฉลาก การผูกฉลากผลิตภัณฑ์ที่ถูกต้อง-ตำแหน่ง- ñ การผูกที่ตรวจสอบแล้ว × 100% การผูกมัด พลาโนแกรม ผลิตภัณฑ์หลัก การตรวจสอบทางกายภาพ ไม่มีการผูกมัดที่ไม่ถูกต้องซึ่งส่งผลต่อราคาที่แสดง 10%
9. แสดงความสามารถในการอ่านและความสำเร็จของงานเทมเพลต งานผู้อ่านที่เสร็จสมบูรณ์อย่างถูกต้อง KW งานที่พยายาม × 100% สังเกตงานของนักช้อปและพนักงาน ทดสอบการสแกน ตัวอย่าง: งานสำเร็จอย่างน้อย 95% และไม่มีช่องบังคับที่อ่านไม่ได้ 5%
10. อัตราเหตุการณ์ที่เพิ่มขึ้น การติดตั้ง-เหตุการณ์ที่เกี่ยวข้อง ÷ ป้ายกำกับที่ติดตั้ง × 100% สำหรับช่วงนำร่อง บันทึกเหตุการณ์การจัดเก็บ การตรวจสอบทางกายภาพ ตัวอย่าง: ต่ำกว่า 0.5% โดยไม่มีฟิกซ์เจอร์ที่เกิดซ้ำ-ความล้มเหลวเฉพาะเจาะจง 5%
11. อัตราความสำเร็จของงานพนักงาน แก้ไขงานให้เสร็จสิ้นโดยไม่ได้รับความช่วยเหลือ ۞ งานที่ได้รับมอบหมาย × 100% การฝึกอบรมการประเมินและการปฏิบัติภารกิจ ตัวอย่าง: อย่างน้อย 90% หลังการฝึกปกติ 5%
12. ความแปรปรวนของกรณีธุรกิจ ผลประโยชน์ที่ได้รับการตรวจสอบจริงลบด้วยผลประโยชน์ที่คาดการณ์ หารด้วยผลประโยชน์ที่คาดการณ์ แบบจำลองทางการเงินและการวัดผลนำร่อง ตัวอย่าง: ผลลัพธ์ภายในบวกหรือลบ 20% ของสมมติฐานที่ได้รับอนุมัติ 5%

Electronic shelf label pilot KPI framework covering accuracy reliability integration operations and business impact

คะแนนถ่วงน้ำหนักช่วยให้ทีมเปรียบเทียบผลลัพธ์ได้ แต่ต้องไม่แทนที่ความล้มเหลวที่สำคัญ ราคาชั้นวางที่ไม่ถูกต้อง การสูญเสียธุรกรรมด้านราคาโดยไม่ทราบสาเหตุ การเข้าถึงแพลตฟอร์มการจัดการที่ไม่มีการควบคุม หรือการไม่สามารถตรวจพบการอัปเดตที่ล้มเหลวอาจบล็อกการเปิดตัวแม้ว่าคะแนนรวมจะสูงก็ตาม



ขั้นตอนที่ 1: กำหนดการตัดสินใจเปิดตัวก่อนที่จะเลือกพื้นที่นำร่อง

เขียนคำแถลงการตัดสินใจหนึ่งฉบับที่อธิบายว่านักบินจะอนุญาตอะไร ตัวอย่างเช่น:

โครงการนำร่องจะพิจารณาว่าระบบ ESL ที่เสนอสามารถรักษาชั้นวางควบคุมได้-ความถูกต้องของราคา ประมวลผลโปรโมชันตามกำหนดเวลา บูรณาการกับสภาพแวดล้อม POS และ ERP ในปัจจุบัน รองรับข้อยกเว้นของร้านค้าปกติ และสร้างผลประโยชน์ในการปฏิบัติงานที่ได้รับการตรวจสอบเพียงพอเพื่อพิสูจน์การเปิดตัวไปยังร้านค้ากลุ่มถัดไป

ข้อความนี้ชัดเจนกว่า "ทดสอบว่าฉลากชั้นวางอิเล็กทรอนิกส์ใช้งานได้หรือไม่" มันบังคับให้ทีมกำหนดขอบเขตของระบบให้สมบูรณ์ ทีมที่ต้องการภาพรวมทางเทคนิคก่อนกำหนดขอบเขตสามารถตรวจสอบได้ก่อนฉลากชั้นวางอิเล็กทรอนิกส์ทำงานอย่างไรรวมถึงความสัมพันธ์ระหว่างซอฟต์แวร์การจัดการ เกตเวย์ ป้ายกำกับ และระบบแบ็คเอนด์

คำแถลงการตัดสินใจควรระบุ:

  • ประเภทร้านค้าและแผนกรวมอยู่ด้วย
  • รวมถึงขั้นตอนการกำหนดราคา การส่งเสริมการขาย สินค้าคงคลัง และพลาโนแกรม
  • ระบบและอินเทอร์เฟซที่ต้องทดสอบ
  • วันที่เริ่มต้นโครงการนำร่อง ระยะเวลา และรอบโปรโมชัน
  • บทบาทที่อนุมัติผลลัพธ์ด้านเทคนิค การปฏิบัติงาน และทางการเงิน
  • สภาวะวิกฤตที่ต้องหยุดหรือทดสอบใหม่



ขั้นตอนที่ 2: เลือกขอบเขตการนำร่องตัวแทน

ทางเดินที่ง่ายที่สุดมักไม่ค่อยมีนักบินที่ให้ข้อมูลมากที่สุด ขอบเขตควรมีเงื่อนไขที่อาจล้มเหลวระหว่างการขยาย ไม่ใช่แค่เงื่อนไขที่ทำให้การสาธิตดูสะอาดตาเท่านั้น

รวมเจตนาผสมของ:

  • การเปลี่ยนแปลงราคาความถี่สูง-และความถี่ต่ำ-
  • ราคาปกติ โปรโมชั่นที่กำหนดเวลาไว้ การลดราคา และการกลับรายการส่งเสริมการขาย
  • รางชั้นวางมาตรฐาน ตะขอหมุด ตะกร้าลวด ชั้นวางกระจก ที่ปิดท้าย และอุปกรณ์ติดตั้งในตู้เย็น
  • ตำแหน่งชั้นวางสูง ต่ำ และมีสิ่งกีดขวาง
  • พื้นที่ใกล้กับเครื่องทำความเย็น เสาโครงสร้าง ห้องเก็บของ หรือระบบไร้สายอื่นๆ
  • ขนาดฉลากและเทมเพลตการแสดงผลที่แตกต่างกัน
  • กะของพนักงานหลายกะและกิจกรรมการเติมตามปกติ

สำหรับโครงการขายของชำที่มีอยู่แล้วมีคำแนะนำให้การใช้ป้ายราคาอิเล็กทรอนิกส์ซูเปอร์มาร์เก็ตสามารถช่วยระบุแผนกและขั้นตอนการทำงานที่สมควรได้รับความคุ้มครองนำร่อง แผนทางกายภาพควรเป็นไปตามคู่มือการติดตั้งฉลากชั้นวางอิเล็กทรอนิกส์เพื่อให้การวางตำแหน่งเกตเวย์ ความเข้ากันได้ในการติดตั้ง และการตรวจสอบความครอบคลุมได้รับการจัดทำเป็นเอกสารมากกว่าแบบชั่วคราว

Representative ESL pilot scope across grocery cosmetics and frozen food departments

การออกแบบนักบินภาพประกอบ

ตัวอย่างต่อไปนี้คือแบบจำลองการวางแผน ไม่ใช่คำแนะนำสากล:

  • ร้านค้าตัวแทนแห่งหนึ่ง
  • สามแผนกที่มีรูปแบบการติดตั้งและการกำหนดราคาที่แตกต่างกัน
  • ประมาณ 1,500 ฉลากในอย่างน้อยสามขนาด
  • การผ่าตัดหกสัปดาห์
  • สองรอบเริ่มต้นการส่งเสริมการขายที่สมบูรณ์-และ-สิ้นสุด
  • การทดสอบความครอบคลุมในเครื่องทำความเย็น ฝาท้าย มุม และชั้นวางต่ำ
  • กิจกรรมปกติในกะของพนักงานสามกะ;
  • การหยุดชะงักของการรวมแบบควบคุมหนึ่งครั้งและการหยุดชะงักของเกตเวย์หนึ่งครั้ง
  • การตรวจสอบทางกายภาพรายสัปดาห์พร้อม-การวิเคราะห์บันทึกเหตุการณ์

เครือธุรกิจที่มีรูปแบบร้านค้าที่แตกต่างกันอย่างมากอาจต้องมีต้นแบบนำร่องมากกว่าหนึ่งรายการ ร้านสะดวกซื้อขนาดกะทัดรัด ซูเปอร์มาร์เก็ตขนาดใหญ่ และร้านค้าแบบคลังสินค้า-สามารถมีความครอบคลุม การติดตั้ง ขั้นตอนการทำงาน และการอัปเดต-ความเสี่ยงด้านปริมาณที่แตกต่างกัน



ขั้นตอนที่ 3: จัดทำรายงาน-บรรทัดฐานป้ายกำกับ

นักบินไม่สามารถพิสูจน์ความประหยัดได้หากไม่ได้วัดกระบวนการปัจจุบัน บันทึกปริมาณงานฉลากบนกระดาษทั้งหมด-ก่อนการติดตั้ง รวมถึงการเตรียมการและการทำงานใหม่ แทนที่จะบันทึกเฉพาะเวลาที่ใช้ในการติดป้ายกำกับ

พื้นฐานควรจับ:

  • การเปลี่ยนแปลงราคาและโปรโมชั่นต่อสัปดาห์
  • เวลาที่ใช้ในการพิมพ์ คัดแยก เดิน เปลี่ยน ตรวจสอบ และแก้ไขฉลาก
  • ค่ากระดาษ ผงหมึก เครื่องพิมพ์ การกำจัด และการจัดเก็บ
  • ป้ายกำกับหายไป ล่าช้า ซ้ำหรือไม่ถูกต้อง
  • ข้อโต้แย้งในการชำระเงินหรือผลการตรวจสอบที่เกี่ยวข้องกับชั้นวาง-ส่วนต่างราคา
  • การเปิดตัวโปรโมชันและการกลับรายการล่าช้า
  • เวลาที่ใช้ในการตรวจสอบราคาและการติดตามข้อยกเว้น-

ใช้แผนกเดียวกันและช่วงเวลาปฏิบัติการที่เทียบเคียงได้สำหรับการวัดพื้นฐานและการวัดนำร่อง บทความเปรียบเทียบฉลากชั้นวางอิเล็กทรอนิกส์กับฉลากกระดาษให้หมวดหมู่ที่เป็นประโยชน์ แต่กรณีธุรกิจควรใช้การศึกษาเวลาและข้อมูลต้นทุนของผู้ค้าปลีกเอง



ขั้นตอนที่ 4: สร้างแผนการตรวจสอบและสุ่มตัวอย่างที่สามารถป้องกันได้

อย่าให้ซัพพลายเออร์เลือกเฉพาะฉลากที่จะตรวจสอบ กำหนดประชากร ตัวอย่าง เวลา และการจำแนกประเภทความล้มเหลวก่อนที่จะรวบรวมผลลัพธ์แรก

ใช้การตรวจสอบแบบเต็มสำหรับเหตุการณ์สำคัญ

เหตุการณ์บางอย่างควรได้รับการตรวจสอบกับประชากรที่ได้รับผลกระทบทั้งหมดทุกครั้งที่ทำได้ในทางเทคนิค:

  • การเปิดใช้งานโปรโมชันหลัก
  • การหมดอายุของโปรโมชันและการกลับราคา
  • การปรับราคาฉุกเฉิน
  • การกู้คืนระบบหลังจากการหยุดทำงานของการบูรณาการ
  • การเปลี่ยนแปลงเทมเพลตที่ส่งผลต่อช่องราคาบังคับ

ใช้การสุ่มตัวอย่างแบบแบ่งชั้นสำหรับการตรวจสอบตามปกติ

สำหรับการตรวจสอบชั้นวางเป็นประจำ ให้แบ่งประชากรออกเป็นกลุ่มที่มีความหมายก่อนเลือกป้ายกำกับแบบสุ่ม ชั้นที่เป็นประโยชน์ ได้แก่ แผนก ประเภทอุปกรณ์ติดตั้ง ขนาดฉลาก โซนไร้สาย ประเภทการอัปเดต สถานะการส่งเสริมการขาย ความสูงของชั้นวาง และกะของพนักงาน

ทีมงานคุณภาพที่ต้องการคุณลักษณะที่เป็นทางการ-กรอบงานการสุ่มตัวอย่างสามารถตรวจสอบได้ขั้นตอนการสุ่มตัวอย่าง ISO 2859-1:2026 สำหรับการตรวจสอบตามคุณลักษณะ. มาตรฐานนี้ไม่ใช่ข้อกำหนดเฉพาะของ ESL- และแผนการสุ่มตัวอย่างยังต้องได้รับการปรับเปลี่ยนตามความเสี่ยงด้านราคา ภาระผูกพันทางกฎหมาย และการยอมรับของผู้ค้าปลีกต่อข้อผิดพลาดที่พลาดไป

แยกความล้มเหลวที่สำคัญ หลัก และรอง

ความรุนแรง ตัวอย่าง แนะนำการรักษา
วิกฤต ราคาขายไม่ถูกต้อง, การสูญเสียธุรกรรมอย่างเงียบ ๆ, การเปลี่ยนแปลงราคาโดยไม่ได้รับอนุญาต, การกลับรายการส่งเสริมการขายล้มเหลว การกักกันทันที อาจบล็อกการเปิดตัวโดยอัตโนมัติ
วิชาเอก ความล้มเหลวของความคุ้มครองซ้ำๆ การเชื่อมโยงผลิตภัณฑ์ไม่ถูกต้องโดยไม่มีผลกระทบด้านราคา ความล่าช้าของแบทช์ที่ไม่ได้รับการแก้ไข แก้ไขสาเหตุที่แท้จริงและทดสอบเงื่อนไขที่ได้รับผลกระทบอีกครั้ง
ส่วนน้อย ปัญหาการจัดตำแหน่งที่สวยงาม, ระยะห่างของเทมเพลตที่ไม่สำคัญ, การปรับเมาท์แบบแยกส่วน ติดตามแนวโน้มและแก้ไขก่อนที่จะขยายในทางปฏิบัติ

Retail auditor checking electronic shelf labels and classifying critical major and minor pilot failures



KPI นำร่องฉลากชั้นวางอิเล็กทรอนิกส์ 12 รายการ

1. อัตราความถูกต้องของราคา

ความถูกต้องของราคาจะเปรียบเทียบการแสดงชั้นวางกับบันทึกแหล่งที่มาที่ได้รับอนุมัติ ตรวจสอบบันทึกทั้งหมดที่สำคัญต่อลูกค้าและผู้ค้าปลีก ไม่ใช่แค่จำนวนราคาที่ใหญ่ที่สุดเท่านั้น

สูตร:จอแสดงผลที่ตรวจสอบแล้วที่ถูกต้อง ۞ จอแสดงผลที่ตรวจสอบแล้วทั้งหมด × 100%

ตรวจสอบตัวระบุผลิตภัณฑ์ รายละเอียดสินค้า ราคาขาย ราคาต่อหน่วย (หากมี) สกุลเงิน ราคาโปรโมชัน เวลาเริ่มต้นและสิ้นสุดของโปรโมชัน และแอตทริบิวต์ที่จำเป็น ควรใช้ตัวระบุที่เสถียรตลอดเส้นทางข้อมูล ที่คำแนะนำหมายเลขสินค้าการค้าสากล GS1เป็นข้อมูลอ้างอิงที่เป็นประโยชน์เมื่อ GTIN เป็นส่วนหนึ่งของผลิตภัณฑ์หลักของผู้ค้าปลีก

จำแนกทุกรายการที่ไม่ตรงกันตามสาเหตุที่แท้จริง:

  • แหล่งข้อมูลไม่ถูกต้อง
  • การผูกฉลากผลิตภัณฑ์ไม่ถูกต้อง-ถึง-
  • ข้อผิดพลาดในการแมปอินเทอร์เฟซ
  • การอัปเดตล่าช้าหรือล้มเหลว
  • ข้อผิดพลาดตรรกะของเทมเพลต
  • ข้อผิดพลาดในการกำหนดเวลาโปรโมชัน
  • การแทนที่ด้วยตนเองโดยไม่ได้รับอนุญาต

นักบินไม่ควรซ่อนข้อผิดพลาดร้ายแรงไว้ภายในค่าเฉลี่ยที่สูง ผู้ค้าปลีกอาจกำหนดให้ราคาไม่ตรงกันที่สำคัญที่ยังไม่ได้รับการแก้ไข แม้ว่าจะบรรลุเป้าหมายความแม่นยำเชิงตัวเลขแล้วก็ตาม ผลกระทบจากการดำเนินงานและลูกค้าจะมีการหารือเพิ่มเติมในจะเกิดอะไรขึ้นเมื่อการแสดงราคาไม่ถูกต้อง.

2. อันดับแรก-พยายามอัปเดตอัตราความสำเร็จ

หน่วยวัดนี้แสดงจำนวนป้ายกำกับที่ได้รับและแสดงเนื้อหาที่ต้องการในรอบการส่งครั้งแรก

สูตร:ป้ายกำกับที่ยืนยันว่าถูกต้องในครั้งแรก ۞ ความพยายามในการอัปเดตป้ายกำกับ × 100%

รายงานผลลัพธ์ตามแผนก เกตเวย์ อุปกรณ์ติดตั้ง รุ่นฉลาก และโซนไร้สาย ผลลัพธ์-ทั่วทั้งร้านที่ 99.5% ยังคงสามารถปกปิดส่วนช่องแช่แข็งที่ทำงานที่ 96% ได้

สาเหตุที่เป็นไปได้ ได้แก่ ความครอบคลุมที่อ่อนแอ การรบกวน การวางเกตเวย์ สภาพแบตเตอรี่ การลงทะเบียนอุปกรณ์ ความแออัดของคิว และเฟิร์มแวร์ป้ายกำกับ ตรวจสอบสถาปัตยกรรมที่เลือกกับการเปรียบเทียบของไซต์เครือข่าย Bluetooth, Wi-Fi และ Sub-GHz ESL.

3. สิ้นสุด-ถึง-สิ้นสุดเวลาการอัปเดตที่เสร็จสิ้น

วัดกระบวนการทางธุรกิจที่สมบูรณ์ ไม่ใช่แค่เวลาที่ต้องใช้ในการรีเฟรชจอแสดงผลเท่านั้น

เวลาเริ่มต้น:ราคาที่อนุมัติหรือการเปลี่ยนแปลงเนื้อหาจะถูกเผยแพร่โดยระบบต้นทาง

เวลาสิ้นสุด:แพลตฟอร์ม ESL ยืนยันว่าเนื้อหาที่ถูกต้องแสดงบนป้ายกำกับที่ต้องการ

บันทึกผลลัพธ์แยกกันสำหรับ:

  • อัปเดตผลิตภัณฑ์หนึ่งรายการ
  • การอัปเดต-ระดับแผนก;
  • โปรโมชั่นทั้งร้าน-;
  • กำหนดการอัปเดตในอนาคต
  • ย้อนกลับโปรโมชั่น;
  • การแก้ไขฉุกเฉิน

รายงานค่ามัธยฐานและ P95 แทนที่จะเป็นเพียงค่าเฉลี่ย ค่ามัธยฐานอธิบายการอัปเดตทั่วไป ในขณะที่ P95 แสดงเวลาที่ 95% ของการอัปเดตที่วัดได้เสร็จสมบูรณ์ ควรรายงานความล้มเหลวสูงสุดและความล้มเหลวทั้งหมดแยกกัน

เมื่อตั้งค่า SLA ให้แยกแยะการประมวลผลแบ็กเอนด์ มิดเดิลแวร์ การเรนเดอร์ การจัดคิว การส่งผ่านเกตเวย์ การรีเฟรชจอแสดงผล และการรายงานการยืนยัน คู่มือการอัตราการรีเฟรช ESL และประสิทธิภาพการแสดงผลสามารถรองรับการแสดงผล-ส่วนเฉพาะของการวิเคราะห์นี้ได้

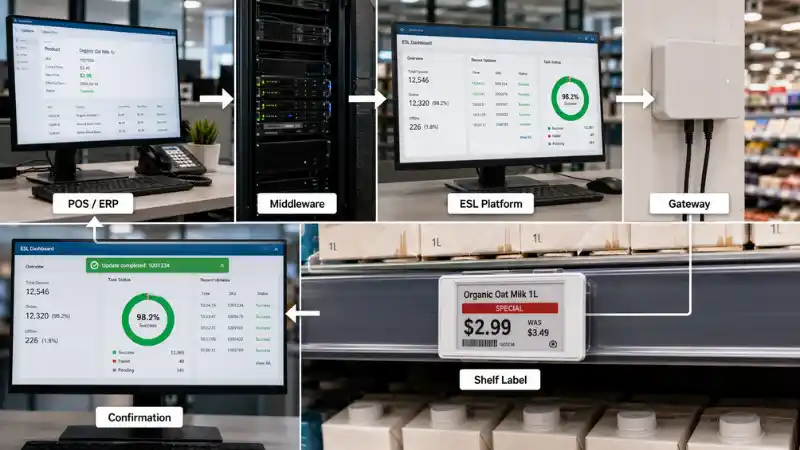

End-to-end electronic shelf label update flow from POS and ERP systems to the shelf display

4. ล้มเหลว-เวลาในการตรวจจับการอัปเดต

การอัปเดตที่ล้มเหลวซึ่งมองเห็นได้ในคิวข้อยกเว้นสามารถจัดการได้ การอัปเดตที่ล้มเหลวซึ่งยังคงตรวจไม่พบจะสร้างความเสี่ยงด้านราคาที่ไม่สามารถควบคุมได้

สูตร:การประทับเวลาการแจ้งเตือนลบด้วยเวลาที่การอัพเดตหรืออุปกรณ์ล้มเหลวจริง

ทดสอบว่าแพลตฟอร์ม:

  • ระบุฉลากและตำแหน่งที่แน่นอน
  • แยกอุปกรณ์ออฟไลน์ออกจากเนื้อหาที่ถูกปฏิเสธหรือข้อผิดพลาดในการรวมระบบ
  • ลองใหม่โดยอัตโนมัติตามกฎที่บันทึกไว้
  • ยกระดับความล้มเหลวซ้ำแล้วซ้ำอีก
  • รักษาเส้นทางการตรวจสอบ
  • อนุญาตให้ร้านค้าตรวจสอบสถานะที่แสดงขั้นสุดท้าย

ใช้เหตุการณ์ความล้มเหลวที่ทราบเพื่อให้มีเวลาเริ่มต้นที่แท้จริง คู่มือการแก้ไขปัญหาสำหรับฉลากชั้นวางอิเล็กทรอนิกส์ไม่อัปเดตสามารถช่วยสร้างหมวดหมู่ข้อผิดพลาดที่สมจริงสำหรับบันทึกการนำร่อง

5. เวลาการแก้ไขข้อยกเว้น

วัดเวลาตั้งแต่การสร้างเหตุการณ์ไปจนถึงการปิดการตรวจสอบ และรายงานผลลัพธ์ตามประเภทเหตุการณ์และเจ้าของฝ่ายสนับสนุน

ข้อยกเว้นระดับร้านค้าทั่วไป-ได้แก่:

  • การผูกมัดผลิตภัณฑ์ไม่ถูกต้อง
  • สินค้าถูกย้ายไปยังชั้นวางใหม่
  • ฉลากเสียหายหรือหายไป
  • การแจ้งเตือนแบตเตอรี่ต่ำ;
  • การอัปเดตล้มเหลว
  • เทมเพลตไม่ถูกต้อง
  • โปรโมชั่นที่ไม่สิ้นสุดอย่างถูกต้อง

แยกเหตุการณ์ที่พนักงานร้านค้าควรแก้ไขออกจากเหตุการณ์ที่ต้องได้รับการสนับสนุนจากฝ่าย IT จากส่วนกลางหรือซัพพลายเออร์ คำนวณค่ามัธยฐานและเวลาการแก้ปัญหา P95 สำหรับแต่ละชั้นเรียน หากงานประจำจำเป็นต้องอาศัยซัพพลายเออร์ซ้ำหลายครั้ง นักบินอาจทำงานในทางเทคนิคแต่ล้มเหลวในรูปแบบปฏิบัติการที่ปรับขนาดได้

6. ประหยัดแรงงานสุทธิ

การย้ายแรงงานทั้งหมดไม่ใช่มาตรการที่ถูกต้อง ESL ขจัดกิจกรรมกระดาษบางอย่าง-ออกไป แต่ใช้การตรวจสอบ การเชื่อมโยงใหม่ เทมเพลต การบำรุงรักษา และงานยกเว้น

สูตร:กระดาษพื้นฐาน-แรงงานฉลากลบแรงงานปฏิบัติการ ESL ลบข้อยกเว้น-แรงงานการจัดการลบอุปกรณ์-แรงงานบำรุงรักษา

รวม:

  • การพิมพ์และการเรียงลำดับ
  • การค้นหาตำแหน่งการเดินและชั้นวาง
  • การถอดและเปลี่ยนฉลาก
  • การตรวจสอบและการทำงานซ้ำ
  • การตรวจสอบรายงานข้อยกเว้น
  • การรีไซเคิลหลังจากการเคลื่อนย้ายผลิตภัณฑ์
  • การเปลี่ยนแบตเตอรี่หรืออุปกรณ์ที่เสียหาย
  • การดูแลรักษาเทมเพลตและการอนุญาตของผู้ใช้
  • การตรวจสอบข้อผิดพลาดในการรวมระบบ

บันทึกงานตามบทบาทและแผนก เนื่องจากชั่วโมงที่ถูกลบออกจากงานในร้านอาจถูกแทนที่ด้วยชั่วโมงที่แพงกว่าในแผนก IT ส่วนกลาง หากต้องการดูผลกระทบต่อเวิร์กโฟลว์ในวงกว้าง โปรดดูว่า ESL สามารถทำได้อย่างไรปรับปรุงการดำเนินงานการค้าปลีก.

Comparison of manual paper price label workflow and electronic shelf label workflow

7. อัตราความสำเร็จของธุรกรรมการรวมระบบ

โปรแกรมนำร่องควรตรวจสอบทุกอินเทอร์เฟซที่ส่งผลต่อชั้นวาง รวมถึง POS, ERP, การจัดการข้อมูลผลิตภัณฑ์, เครื่องมือส่งเสริมการขาย, มิดเดิลแวร์, แพลตฟอร์มสินค้าคงคลัง, ระบบร้านค้า และแพลตฟอร์มการจัดการ ESL

สูตร:ธุรกรรมที่ถูกต้องเสร็จสมบูรณ์โดยไม่มีการแก้ไขด้วยตนเอง ÷ ธุรกรรมที่ถูกต้องที่ส่ง × 100%

ติดตามธุรกรรมที่ยอมรับ ปฏิเสธ ล่าช้า ทำซ้ำ และสูญหาย เปอร์เซ็นต์ความสำเร็จที่สูงนั้นไม่เพียงพอหากบันทึกจำนวนเล็กน้อยหายไปโดยไม่มีการแจ้งเตือน ข้อกำหนดการยอมรับจึงควรรวมข้อมูลสูญหายเป็นศูนย์

เรียกใช้การขัดจังหวะแบบควบคุมหนึ่งครั้ง:

  • หยุดการเชื่อมต่อแบบรวมชั่วคราว
  • เผยแพร่การเปลี่ยนแปลงที่ได้รับอนุมัติหลายประการ
  • คืนค่าการเชื่อมต่อ
  • ตรวจสอบการเก็บรักษาคิว การเรียงลำดับ การขจัดข้อมูลซ้ำซ้อน การกู้คืน และสถานะการเก็บรักษาขั้นสุดท้าย

8. ผลิตภัณฑ์-ถึง-ความแม่นยำในการผูกฉลาก

การอัปเดตที่ประสบความสำเร็จทางเทคนิคยังคงผิดอยู่หากไปถึงตำแหน่งชั้นวางที่ไม่ถูกต้อง

สูตร:การผูกฉลากผลิตภัณฑ์ที่ถูกต้อง-ตำแหน่ง- KW การผูกที่ตรวจสอบแล้ว × 100%

ตรวจสอบ:

  • ตัวระบุฉลากเชื่อมโยงกับตัวระบุผลิตภัณฑ์ที่ถูกต้อง
  • ตำแหน่งของระบบตรงกับตำแหน่งทางกายภาพ
  • มีการรายงานป้ายกำกับที่ซ้ำและไม่ได้ผูกไว้
  • การเคลื่อนไหวของผลิตภัณฑ์สะท้อนให้เห็นอย่างถูกต้อง
  • ผลิตภัณฑ์ที่ถูกลบออกสามารถเคลียร์หรือมอบหมายใหม่ได้
  • พนักงานสามารถเชื่อมโยงใหม่ได้โดยไม่ต้องสร้างความสัมพันธ์ที่ซ้ำกันที่ซ่อนอยู่

รวมการรีเซ็ตพลาโนแกรมและการเคลื่อนย้ายผลิตภัณฑ์ในตัวนำร่อง ชั้นวางแบบคงที่จะตรวจสอบการติดตั้งเริ่มต้น ไม่ใช่ขั้นตอนการทำงานการค้าปลีกที่กำลังดำเนินอยู่

9. แสดงความสามารถในการอ่านและความสำเร็จของงานเทมเพลต

ความสามารถในการอ่านควรได้รับการทดสอบเป็นงาน ไม่ใช่ตัดสินโดยผู้ที่ออกแบบเทมเพลตเท่านั้น

ขอให้ผู้ซื้อหรือพนักงานระบุราคา สินค้า ราคาต่อหน่วย สถานะโปรโมชั่น ราคาก่อนหน้า บาร์โค้ด รหัส QR หรือตัวบ่งชี้พนักงานจากตำแหน่งการรับชมที่สมจริง รวมถึงชั้นวางบนและล่าง แสงไฟที่สว่างจ้า แสงสะท้อน และอุปกรณ์ติดตั้งที่พลุกพล่าน

สูตร:งานผู้อ่านที่เสร็จสมบูรณ์อย่างถูกต้อง KW งานที่พยายาม × 100%

เมื่อมีการพิจารณาเทคโนโลยีการแสดงผลหลายอย่าง การเปรียบเทียบของจอแอลซีดีเทียบกับ E-ฉลากชั้นวางหมึกสามารถช่วยกำหนดว่าเนื้อหาใดอยู่ในแท็ก-ชั้นวางที่ใช้พลังงานแบตเตอรี่ และเนื้อหาใดที่ต้องใช้การแสดงสีเต็มรูปแบบที่ใหญ่กว่า-

10. ความเสถียรในการติดตั้งและความทนทานทางกายภาพ

ติดตามเหตุการณ์ทางกายภาพตลอดการเติมสินค้าตามปกติ การทำความสะอาด การติดต่อกับลูกค้า การเคลื่อนย้ายรถเข็น และการเปลี่ยนแปลงพลาโนแกรม

สูตร:การติดตั้ง-เหตุการณ์ที่เกี่ยวข้อง ÷ ป้ายกำกับที่ติดตั้ง × 100% สำหรับช่วงนำร่อง

บันทึกฉลากที่หลวม อุปกรณ์เลื่อน คลิปที่แตกหัก กาวชำรุด ความเสียหายจากการกระแทก การสัมผัสความชื้น ฉลากที่ลูกค้านำออก และปัญหาที่เกิดขึ้นซ้ำๆ บนฟิกซ์เจอร์เฉพาะ อย่าเฉลี่ยประเภทการเมานท์ที่แตกต่างกันเข้าด้วยกัน แผนการเปิดตัวขั้นสุดท้ายควรอนุมัติการติดตั้งเฉพาะสำหรับชั้นวางหรือตระกูลอุปกรณ์ติดตั้งแต่ละประเภท

11. อัตราความสำเร็จของงานพนักงาน

หลังจากการฝึกอบรมตามปกติ ให้สังเกตว่าพนักงานสามารถทำงานประจำได้อย่างถูกต้องโดยไม่ต้องอาศัยความช่วยเหลือจากทีมโครงการ-หรือไม่

สูตร:แก้ไขงานโดยไม่ได้รับความช่วยเหลือ KW งานที่ได้รับมอบหมาย × 100%

ทดสอบว่าพนักงานสามารถ:

  • ผูกและย้ายป้ายกำกับ
  • เปลี่ยนอุปกรณ์ที่เสียหาย
  • รับรู้การอัปเดตที่ล้มเหลว
  • อ่านและจัดประเภทการแจ้งเตือน
  • แก้ไขปัญหาการทำแผนที่พื้นฐาน
  • ใช้เทมเพลตที่ได้รับอนุมัติ
  • ยกระดับปัญหาด้วยหลักฐานที่จำเป็น

บันทึกเวลา ประเภทข้อผิดพลาด ความช่วยเหลือที่ร้องขอ และคำแนะนำที่ไม่ชัดเจน ความคิดเห็นเกี่ยวกับการฝึกอบรมควรทำให้เกิดการเปลี่ยนแปลงคำแนะนำในการเปิดตัว แทนที่จะคงไว้เป็นความคิดเห็นทั่วไป

12. ผลกระทบด้านการดำเนินงานและทางการเงิน

KPI ทางการเงินควรใช้ข้อมูลนำร่องที่วัดได้ ไม่ใช่การเรียกร้องเงินออมทั่วไป

ตรวจสอบความถูกต้อง:

  • การเปลี่ยนแปลงแรงงานสุทธิ
  • การลดการพิมพ์และวัสดุ
  • ดำเนินการส่งเสริมการขายได้เร็วขึ้น
  • ลดการทำงานซ้ำและราคา-ความพยายามในการตรวจสอบ
  • ต้นทุนของเกตเวย์ เลเบล การติดตั้ง ซอฟต์แวร์ การผสานรวม การฝึกอบรม การสนับสนุน และอะไหล่
  • เวิร์กโหลดข้อยกเว้นและการบำรุงรักษา
  • ต้นทุนที่อาจเพิ่มขึ้นในระดับลูกโซ่

ใช้เว็บไซต์เครื่องคำนวณ ESL ROIเป็นกรอบ จากนั้นแทนที่สมมติฐานเริ่มต้นด้วยค่าที่ตรวจสอบแล้วของนักบิน

โปรแกรมนำร่องระยะสั้นไม่สามารถพิสูจน์อายุการใช้งานแบตเตอรี่หลาย-ปี อัตราความล้มเหลวของฮาร์ดแวร์ระยะยาว- หรือต้นทุนการสนับสนุนในอนาคต สิ่งเหล่านี้ควรได้รับการสนับสนุนจากเงื่อนไขการรับประกัน โครงการอ้างอิง ข้อผูกพันในการให้บริการ และหลักฐานทางสัญญา



เพิ่มประตูควบคุมความปลอดภัยทางไซเบอร์และการเข้าถึง-

แพลตฟอร์ม ESL สามารถเชื่อมต่อระบบการกำหนดราคา บริการคลาวด์ เกตเวย์ เครื่องมือผูกข้อมูลมือถือ และเครือข่ายร้านค้า นักบินจึงควรทดสอบการกำกับดูแลและการฟื้นตัวตลอดจนประสิทธิภาพการแสดงผล

ทบทวน:

  • บทบาทของผู้ใช้และ-สิทธิ์การเข้าถึงขั้นต่ำ
  • การรับรองความถูกต้องแบบหลายปัจจัย- หากมี
  • การจัดเก็บและการหมุนเวียนข้อมูลรับรอง API
  • การควบคุมการอนุมัติสำหรับการเปลี่ยนแปลงราคาและเทมเพลต
  • บันทึกการตรวจสอบสำหรับการดำเนินการของผู้ใช้ ระบบ และอุปกรณ์
  • การแบ่งส่วนเครือข่ายและการจัดการเกตเวย์
  • การสำรองข้อมูล การกู้คืน และการลบบัญชี
  • การเข้าถึงและการสนับสนุนของซัพพลายเออร์-การควบคุมเซสชัน

ที่กรอบงานความปลอดภัยทางไซเบอร์ NIST 2.0มีโครงสร้างการจัดการความเสี่ยงทั่วไป-ที่สามารถช่วยทีมไอทีและกำกับดูแลในการจัดการตรวจสอบเหล่านี้ ไม่ใช่การรับรองเฉพาะ ESL-

Cybersecurity and access control review for an electronic shelf label platform



การทดสอบความเครียดที่นักบิน ESL ทุกคนควรมี

Electronic shelf label pilot stress tests for batch updates promotion rollback gateway outage and invalid data

อัปเดตชุดใหญ่

เผยแพร่-ทั้งแผนกหรือทั้งร้าน-เป็นกลุ่มและบันทึกพฤติกรรมของคิว เวลาที่เสร็จสมบูรณ์ การลองใหม่ ป้ายกำกับที่ล้มเหลว การตอบสนองของแพลตฟอร์ม และการรายงานข้อยกเว้น

โปรโมชั่นเริ่มต้นและสิ้นสุดอัตโนมัติ

ตรวจสอบทั้งการเปิดใช้งานและการกลับรายการ โปรโมชั่นที่เริ่มต้นอย่างถูกต้องแต่ไม่กลับไปเป็นราคาปกติที่ได้รับอนุมัติถือเป็นความล้มเหลวร้ายแรง

การผูกสินค้าไม่ถูกต้อง

จงใจสร้างการผูกผิดที่ได้รับการควบคุม และตรวจสอบว่าระบบและพนักงานตรวจพบ บรรจุ แก้ไข และจัดทำเอกสารได้เร็วเพียงใด

เกตเวย์หรือเครือข่ายหยุดชะงัก

ยกเลิกการเชื่อมต่อเกตเวย์ทดสอบหรือส่วนเครือข่าย ยืนยันว่าภาพหมึก E- ที่ถูกต้องล่าสุดยังคงมองเห็นได้หากมี รายงานการหยุดทำงาน การอัปเดตในคิวยังคงอยู่ การกู้คืนบริการ และไม่มีการทำธุรกรรมซ้ำหรือสูญหาย

แหล่งที่มาไม่ถูกต้อง-บันทึกของระบบ

ส่งบันทึกที่มีการควบคุมโดยไม่มีตัวระบุ ฟิลด์ราคาไม่ถูกต้อง หรือเวลาที่มีผลบังคับใช้ไม่ถูกต้อง ระบบควรปฏิเสธหรือกักกันแทนที่จะแสดงข้อมูลที่ไม่สมบูรณ์

การเปลี่ยนแปลงพลาโนแกรม

ย้ายผลิตภัณฑ์และขอให้พนักงานที่ได้รับการฝึกอบรมอัปเดตการเชื่อมโยงทางกายภาพและดิจิทัล วัดเวลาที่เสร็จสมบูรณ์ ความแม่นยำในการผูก และคำขอการสนับสนุน

ฉลากเสียหายหรือสูญหาย

ลบฉลากทดสอบหนึ่งรายการและยืนยันว่าเจ้าหน้าที่สามารถระบุปัญหา เลือกอะไหล่ ผูกอย่างถูกต้อง ตรวจสอบเนื้อหา และปิดเหตุการณ์

การอนุญาตและการทดสอบบัญชี

พยายามดำเนินการโดยใช้บทบาทที่ไม่ควรมีสิทธิ์ ลบผู้ใช้ทดสอบ และตรวจสอบว่าการเข้าถึงถูกเพิกถอนและบันทึกแล้ว



ตัวอย่างภาพประกอบ: เหตุใดค่าเฉลี่ยของร้านค้าจึงอาจทำให้เข้าใจผิดได้

ตัวอย่างต่อไปนี้เป็นเพียงสมมุติฐานและรวมไว้เพื่อสาธิตการวิเคราะห์เท่านั้น

โครงการนำร่องหก-สัปดาห์ครอบคลุมฉลาก 1,500 รายการสำหรับร้านขายของชำ เครื่องสำอาง และอาหารแช่แข็ง อัตราความสำเร็จในการอัปเดต-ทั่วทั้งร้านก่อน-คือ 99.1% ซึ่งในตอนแรกถือว่ายอมรับได้ การวิเคราะห์ระดับแผนก-แสดงให้เห็นว่า:

พื้นที่ ขั้นแรก-พยายามให้สำเร็จ การค้นพบหลัก
ร้านขายของชำ 99.8% ประสิทธิภาพที่มั่นคง
เครื่องสำอาง 99.3% มีข้อผิดพลาดในการผูกหลายอย่างหลังจากการเคลื่อนที่ของพลาโนแกรม
อาหารแช่แข็ง 95.8% ครอบคลุมจุดอ่อนและการเคลื่อนไหวระหว่างการเติมเต็ม

ESL pilot performance comparison showing weaker update success in the frozen food department

ค่าเฉลี่ยโดยรวมจะซ่อนแผนกที่ไม่พร้อมสำหรับการเปิดตัว การตัดสินใจที่ถูกต้องไม่ใช่การไปแบบไม่มีเงื่อนไข ทีมงานควรออกแบบตำแหน่งเกตเวย์ใหม่ อนุมัติการติดตั้งช่องแช่แข็งอื่น ทำซ้ำการเลื่อนระดับและการทดสอบเป็นกลุ่มในโซนนั้น และตรวจสอบว่าปัญหาไม่เกิดขึ้นอีก

ตัวอย่างยังแสดงให้เห็นว่าเหตุใดการจำแนกข้อผิดพลาดจึงมีความสำคัญ ปัญหาเทมเพลตเครื่องสำอางที่มีความเสี่ยงต่ำ-ไม่ควรได้รับการปฏิบัติเหมือนกับการอัปเดตราคาที่ล้มเหลวหรือการผูกผลิตภัณฑ์ไม่ถูกต้อง



สร้างการดำเนินการ แก้ไข หรือหยุดการตัดสินใจ

คริติคอล เกตส์

พิจารณาป้องกันการเปิดตัวเมื่อข้อใดข้อหนึ่งต่อไปนี้ยังคงไม่ได้รับการแก้ไข:

  • ราคาชั้นวางไม่ถูกต้องหรือการกลับรายการโปรโมชันที่ล้มเหลว
  • การสูญหาย การทำซ้ำ หรือการเรียงลำดับธุรกรรมราคาใหม่โดยไม่มีการควบคุม
  • การอัปเดตล้มเหลวซึ่งตรวจไม่พบอย่างน่าเชื่อถือ
  • การเข้าถึงโดยไม่ได้รับอนุญาตหรือการบันทึกการตรวจสอบที่ไม่เพียงพอ
  • จัดเก็บขั้นตอนการทำงานที่ขึ้นอยู่กับการแทรกแซงของซัพพลายเออร์ซ้ำๆ
  • การออกแบบทางเทคนิคที่ไม่สามารถรองรับเงื่อนไขของร้านค้าตัวแทนได้

กฎการตัดสินใจแบบถ่วงน้ำหนักเชิงอธิบาย

  • ไป:คะแนนรวมตั้งแต่ 85 ขึ้นไป ทุกประตูวิกฤตผ่าน และเจ้าของการเปิดตัวและทรัพยากรได้รับการอนุมัติ
  • แก้ไขและทดสอบซ้ำ:คะแนนตั้งแต่ 70 ถึง 84 หรือจุดอ่อนที่แก้ไขได้ซึ่งจำกัดอยู่ที่แผนก อินเทอร์เฟซ การติดตั้ง เทมเพลต หรือกระบวนการฝึกอบรมที่กำหนดไว้
  • หยุดหรือพิจารณาใหม่:คะแนนต่ำกว่า 70 ความล้มเหลวร้ายแรงที่ยังไม่ได้รับการแก้ไข หรือกรณีทางธุรกิจที่ยังคงขึ้นอยู่กับสมมติฐานที่ไม่ได้รับการสนับสนุน

คะแนนเป็นเครื่องช่วยในการตัดสินใจ ไม่ได้ใช้แทนการตัดสิน โครงการไม่ควรชดเชยราคา-ความล้มเหลวในการควบคุมด้วยการให้คะแนนสูงในด้านความสวยงามหรือความพึงพอใจของพนักงาน

Retail project team making a go revise or stop decision after an electronic shelf label pilot



หลักฐานที่จำเป็นในรายงานนำร่องขั้นสุดท้าย

รายงานขั้นสุดท้ายควรประกอบด้วย:

  • วัตถุประสงค์นำร่องและคำแถลงการตัดสินใจเปิดตัว
  • ขอบเขตร้านค้า แผนก ฉลาก อุปกรณ์ติดตั้ง และเกตเวย์
  • สถาปัตยกรรมระบบและแผนที่บูรณาการ
  • วิธีการและผลลัพธ์พื้นฐาน
  • คำจำกัดความของ KPI สูตร เกณฑ์ น้ำหนัก และเจ้าของ
  • แผนการสุ่มตัวอย่างและหลักฐานการตรวจสอบ
  • ผลลัพธ์ตามแผนก โซน ตารางการแข่งขัน ประเภทป้ายกำกับ ประเภทการอัปเดต และกะ
  • บันทึกความล้มเหลวที่สำคัญ หลัก และรอง;
  • การวิเคราะห์สาเหตุที่แท้จริง-และผลการทดสอบซ้ำ
  • การประเมินการฝึกอบรมและผลตอบรับของพนักงาน
  • ความปลอดภัยและการเข้าถึง-ควบคุมการค้นพบ
  • อัปเดตสมมติฐานด้านต้นทุนและผลประโยชน์
  • ความเสี่ยงแบบเปิด การดำเนินการตามสัญญา และการเปลี่ยนแปลงการเปิดตัว
  • ไปอย่างเป็นทางการ แก้ไข หรือหยุดการอนุมัติ

แนบหลักฐานแหล่งที่มา เช่น การประทับเวลา บันทึกระบบ เอกสารการตรวจสอบ ภาพหน้าจอ ภาพถ่ายการติดตั้ง ตั๋วสนับสนุน การศึกษาเวลา และบันทึกการฝึกอบรม



สิ่งที่ต้องขอจากซัพพลายเออร์ ESL

คำถาม หลักฐานในการขอ สัญญาณเตือน
ตรวจพบการอัปเดตที่ล้มเหลวได้อย่างไร ขั้นตอนการแจ้งเตือน กฎการลองใหม่ ตัวอย่างแดชบอร์ด บันทึกเหตุการณ์ที่ส่งออก ความล้มเหลวสามารถค้นพบได้จากการตรวจสอบชั้นวางด้วยตนเองเท่านั้น
ระบบจะฟื้นตัวได้อย่างไรหลังจากไฟดับ? คิว การสั่งซื้อ การขจัดข้อมูลซ้ำซ้อน และผลการทดสอบการกู้คืน ไม่มีลักษณะการกู้คืนที่บันทึกไว้
พนักงานร้านค้าสามารถปฏิบัติงานใดได้บ้าง? เมทริกซ์บทบาท คู่มือการฝึกอบรม การสาธิตงานที่สังเกตได้ การเปลี่ยนแปลงตามปกติจำเป็นต้องได้รับการสนับสนุนจากผู้จำหน่าย
การเปลี่ยนแปลงราคาได้รับการตรวจสอบอย่างไร? บันทึกผู้ใช้ บันทึกต้นทาง สถานะการส่ง การยืนยันการแสดงผล ไม่มีการสิ้นสุด-ถึง-การประทับเวลาหรือเส้นทางของผู้ใช้
สถาปัตยกรรมนำร่องจะขยายขนาดได้อย่างไร? จัดเก็บต้นแบบ เกตเวย์ ซอฟต์แวร์ สิทธิ์การใช้งาน การสนับสนุน และแผนการเปิดตัว การปรับขนาดต้องมีการออกแบบใหม่โดยไม่ได้กำหนด
สมมติฐานใดที่เป็นสัญญา? SLA การรับประกัน การตอบสนองการสนับสนุน การจัดหาอะไหล่ การรักษาความปลอดภัย และเงื่อนไขการรวม การกล่าวอ้างประสิทธิภาพยังคงไม่เป็นทางการ

เมื่อเปรียบเทียบซัพพลายเออร์ ให้ใช้คำขอหลักฐานที่สอดคล้องกันแทนที่จะอาศัยรายการคุณสมบัติเพียงอย่างเดียว ภาพรวมของเว็บไซต์เปรียบเทียบผู้ผลิตฉลากชั้นวางอิเล็กทรอนิกส์สามารถรองรับขั้นตอนการคัดกรองตลาดในช่วงเริ่มต้น-ได้ ในขณะที่โปรแกรมนำร่องควรตรวจสอบระบบที่เลือกในสภาพแวดล้อมของผู้ค้าปลีกเอง



ข้อผิดพลาดทั่วไปของนักบิน

  • การเลือกพื้นที่ง่าย ๆ :ทางเดินสาธิตที่สะอาดอาจไม่รวมถึงเงื่อนไขที่มีแนวโน้มว่าจะล้มเหลวมากที่สุด
  • ข้ามบรรทัดฐาน:หากไม่มีข้อมูลแรงงานและข้อผิดพลาดในปัจจุบัน จะไม่สามารถตรวจสอบการประหยัดได้
  • การวัดค่าเฉลี่ยเท่านั้น:ค่าเฉลี่ยของร้านค้า-ปกปิดความล่าช้าของส่วนท้ายและโซนที่อ่อนแอ
  • การเปลี่ยนแปลงเกณฑ์หลังจากเห็นผลลัพธ์:เกณฑ์การยอมรับจะต้องได้รับการอนุมัติก่อนการทดสอบ
  • การทดสอบฮาร์ดแวร์เท่านั้น:โปรเจ็กต์ประกอบด้วยข้อมูล การบูรณาการ เวิร์กโฟลว์ การเข้าถึง การติดตั้ง การสนับสนุน และการกู้คืน
  • ละเว้นวิธีแก้ปัญหา:สเปรดชีตที่ไม่เป็นทางการและการตรวจสอบด้วยตนเองซ้ำๆ เป็นส่วนหนึ่งของต้นทุนการดำเนินงานที่แท้จริง
  • จบเร็วเกินไป:การทดสอบระยะสั้นอาจพลาดการกลับรายการโปรโมชัน การเปลี่ยนแปลงพลาโนแกรม การทำความสะอาด การเติมเต็ม การหยุดทำงาน และความแตกต่างของกะ
  • ถือว่าคะแนนสูงเป็นการอนุญาตให้เพิกเฉยต่อความล้มเหลวที่สำคัญ:ความล้มเหลวบางอย่างจำเป็นต้องมีการควบคุมโดยไม่คำนึงถึงคะแนนรวม



คำถามที่พบบ่อย

ถาม: ผลลัพธ์นำร่อง ESL ควรใช้ค่าเฉลี่ยหรือการวัดเปอร์เซ็นไทล์

ตอบ: ใช้ทั้งสองอย่าง ค่ามัธยฐานแสดงประสิทธิภาพโดยทั่วไป ในขณะที่ P95 ระบุเวลาที่ 95% ของการอัปเดตหรือเหตุการณ์ที่วัดได้เสร็จสมบูรณ์ ค่าเฉลี่ยเพียงอย่างเดียวสามารถซ่อนความล่าช้าร้ายแรงจำนวนเล็กน้อยได้ รายงานนำร่องควรแสดงรายการค่าสูงสุด ธุรกรรมที่ล้มเหลว และข้อยกเว้นที่ยังไม่ได้แก้ไขแยกกัน

ถาม: ควรตรวจสอบความถูกต้องของราคาในระหว่างการนำร่อง ESL อย่างไร

ตอบ: เปรียบเทียบการแสดงผลบนชั้นวางจริงกับบันทึกแหล่งที่มาที่ได้รับอนุมัติ และตรวจสอบตัวระบุผลิตภัณฑ์ ราคาขาย ราคาต่อหน่วยตามที่กำหนด ราคาโปรโมชัน วันที่มีผลบังคับใช้ สกุลเงิน และคำอธิบายผลิตภัณฑ์ ใช้การตรวจสอบความถูกต้องเต็มรูปแบบสำหรับกิจกรรมส่งเสริมการขายที่สำคัญ โดยมีการสุ่มตัวอย่างเชิงปฏิบัติและแบบแบ่งชั้นสำหรับการตรวจสอบตามปกติ ผลลัพธ์ควรแยกตามแผนก ประเภทอุปกรณ์ติดตั้ง ขนาดฉลาก ประเภทการอัปเดต สถานะโปรโมชัน และโซนไร้สาย

ถาม: สิ่งใดควรบล็อกการเปิดตัวฉลากชั้นวางอิเล็กทรอนิกส์โดยอัตโนมัติ

ตอบ: ความล้มเหลวร้ายแรงที่ยังไม่ได้รับการแก้ไขควรขัดขวางการเปิดตัวแม้ว่าคะแนน KPI ทั้งหมดจะสูงก็ตาม ตัวอย่าง ได้แก่ ราคาชั้นวางที่ไม่ถูกต้อง การกลับรายการโปรโมชันที่ล้มเหลว การสูญเสียหรือการทำธุรกรรมราคาซ้ำซ้อน การเปลี่ยนแปลงราคาโดยไม่ได้รับอนุญาต ความล้มเหลวที่ตรวจไม่พบได้อย่างน่าเชื่อถือ และขั้นตอนการทำงานตามปกติที่ไม่สามารถดำเนินการให้เสร็จสิ้นได้หากไม่มีการแทรกแซงจากซัพพลายเออร์ซ้ำๆ

ถาม: โปรแกรมนำร่อง ESL หนึ่งคนสามารถเป็นตัวแทนร้านค้าทุกแห่งในเครือข่ายร้านค้าปลีกได้หรือไม่

ตอบ: ไม่เสมอไป โครงการนำร่องหนึ่งรายการอาจเพียงพอเมื่อร้านค้ามีเค้าโครง อุปกรณ์ติดตั้ง ระบบ ปริมาณการอัปเดต และกระบวนการดำเนินงานที่คล้ายคลึงกัน เครือธุรกิจที่มีรูปแบบร้านค้าที่แตกต่างกันอย่างมากอาจต้องมีต้นแบบนำร่องที่แยกจากกัน ร้านสะดวกซื้อขนาดกะทัดรัด ซูเปอร์มาร์เก็ตขนาดใหญ่ ร้านขายยา และสถานที่ตั้งแบบโกดัง-สามารถมีความครอบคลุมของระบบไร้สาย การติดตั้ง ขั้นตอนการทำงาน และความเสี่ยงในการบูรณาการที่แตกต่างกัน

ถาม: ใครควรเป็นเจ้าของ KPI นักบิน ESL

ตอบ: ควรแบ่งกรรมสิทธิ์ตามแหล่งที่มาของหลักฐาน การดำเนินการค้าปลีกอาจเป็นเจ้าของมาตรการด้านแรงงานและขั้นตอนการทำงาน ฝ่ายไอทีอาจเป็นเจ้าของผลการบูรณาการและการติดตามผล การจัดวางสินค้าอาจอนุมัติเทมเพลตและพฤติกรรมการส่งเสริมการขาย การเงินอาจตรวจสอบสมมติฐานด้านต้นทุน และการจัดการร้านค้าอาจประเมินความสมบูรณ์ของงานของพนักงาน KPI แต่ละรายการควรมีเจ้าของที่ระบุชื่อหนึ่งรายซึ่งรับผิดชอบด้านคุณภาพข้อมูล การอนุมัติเกณฑ์ และการอนุมัติขั้นสุดท้าย-

ถาม: ควรทดสอบการอัปเดต ESL ที่ล้มเหลวอย่างไร

ตอบ: สร้างความล้มเหลวที่ได้รับการควบคุมโดยมีเวลาเริ่มต้นที่ทราบ ตัวอย่าง ได้แก่ การยกเลิกการเชื่อมต่อเกตเวย์ การหยุดการเชื่อมต่อแบบรวมชั่วคราว การส่งบันทึกแหล่งที่มาที่ไม่ถูกต้อง การเอาป้ายกำกับออก หรือการสร้างการเชื่อมโยงที่ไม่ถูกต้องที่มีการควบคุม ตรวจสอบระยะเวลาการแจ้งเตือน การลองใหม่อัตโนมัติ การจัดประเภทข้อยกเว้น การยกระดับ การกู้คืน บันทึกการตรวจสอบ และสถานะการเก็บรักษาขั้นสุดท้าย ความล้มเหลวที่ได้รับการแก้ไขแต่ไม่เคยตรวจพบโดยแพลตฟอร์มไม่ควรถือเป็นการทดสอบที่ประสบความสำเร็จ

ถาม: ซัพพลายเออร์ ESL ควรจัดเตรียมหลักฐานอะไรบ้างหลังจากโครงการนำร่อง

ตอบ: ขอบันทึกเหตุการณ์ที่ส่งออก บันทึกการยืนยันการอัปเดต กฎการลองใหม่ ผลการกู้คืนการผสานรวม ผลการค้นพบความครอบคลุมของเกตเวย์ เอกสารเกี่ยวกับบทบาทและการอนุญาต เอกสารการฝึกอบรม ความมุ่งมั่นในการตอบสนองการสนับสนุน เงื่อนไขการรับประกัน -คำแนะนำอุปกรณ์สำรอง และสถาปัตยกรรมการเปิดตัวสำหรับปริมาณร้านค้าที่ใหญ่ขึ้น ข้อความที่ไม่เป็นทางการไม่ควรแทนที่หลักฐานที่สามารถวัดผลได้หรือข้อผูกพันตามสัญญา

ถาม: ผู้ค้าปลีกจะทราบได้อย่างไรว่าการประหยัดแรงงานมีจริงหรือไม่

ตอบ: วัดการเปลี่ยนแปลงแรงงานสุทธิ แทนที่จะวัดเฉพาะงานที่ถูกนำออกจากกระบวนการ-ฉลากกระดาษ ลบการตรวจสอบ ESL การจัดการข้อยกเว้น การเชื่อมโยงใหม่ การบำรุงรักษาเทมเพลต การเปลี่ยนอุปกรณ์ และเวลาสนับสนุนด้านไอทีออกจากภาระงานฉลากกระดาษพื้นฐาน- บันทึกชั่วโมงการทำงานตามบทบาทและแผนก เนื่องจากการประหยัดแรงงานในร้านค้าอาจถูกชดเชยด้วยการทำงานเพิ่มเติมสำหรับทีมไอทีส่วนกลางหรือทีมสนับสนุน

ถาม: จะเกิดอะไรขึ้นเมื่อแผนกหนึ่งล้มเหลวแต่คะแนนนำร่องโดยรวมผ่าน?

ตอบ: ห้ามอนุมัติการเปิดตัวแบบไม่มีเงื่อนไขโดยพิจารณาจากค่าเฉลี่ยของทั้งร้าน-เท่านั้น ระบุแผนกที่ล้มเหลว จำแนกสาเหตุที่แท้จริง แก้ไขเครือข่าย การต่อเชื่อม เทมเพลต เวิร์กโฟลว์ หรือปัญหาการรวม และทำการทดสอบที่ได้รับผลกระทบซ้ำ การเปิดตัวอาจดำเนินการในพื้นที่ที่ได้รับการตรวจสอบแล้วเฉพาะเมื่อแผนการปรับใช้แยกออกจากเงื่อนไขที่ยังต้องมีการแก้ไขอย่างชัดเจน



การซื้อกลับบ้านครั้งสุดท้าย

โปรแกรมนำร่องฉลากชั้นวางอิเล็กทรอนิกส์ควรสร้างการตัดสินใจเปิดตัวที่สามารถป้องกันได้ ไม่ใช่การรวบรวมการรีเฟรชหน้าจอที่ประสบความสำเร็จ

โครงการนำร่องที่แข็งแกร่งที่สุดกำหนดความสำเร็จก่อนการติดตั้ง เปรียบเทียบผลลัพธ์กับเส้นฐานที่วัดได้ ใช้สูตรและแหล่งข้อมูลที่ชัดเจน รายงานประสิทธิภาพส่วนท้ายและค่าเฉลี่ย ทดสอบสภาวะที่ผิดปกติ บันทึกความล้มเหลวที่สำคัญ และต้องการหลักฐานสำหรับผลประโยชน์ที่อ้างสิทธิ์ทุกรายการ

เมื่อผู้ค้าปลีกเสร็จสิ้นกระบวนการนี้ การตัดสินใจเปิดตัวจะไม่ขึ้นอยู่กับการนำเสนอของซัพพลายเออร์หรือประมาณการการประหยัดโดยทั่วไปอีกต่อไป ได้รับการสนับสนุนจากการตรวจสอบราคา บันทึกระบบ การศึกษาเวลา ขั้นตอนการทำงานของร้านค้า การควบคุมความเสี่ยง และการวัดผลทางการเงินของผู้ค้าปลีกเอง
